Doğru planlanmış bir biyoklimatik pergola projesinde asıl saha montajı, ön hazırlıklar tamamsa çoğunlukla 1 iş gününde, karmaşık zemin veya uzun elektrik hattı gibi durumlarda 2 iş gününe yayılır. Maliyet ise metrekare, motor sayısı ve otomasyon seviyesine göre değişir; bu yüzden tek bir liste fiyatı yerine projeye özel teklif mantıklıdır. Sistemin ne olduğunu ve nasıl çalıştığını biyoklimatik pergolanın çalışma mantığını anlatan rehberimizde ayrıntılı bulabilirsiniz; burada odağımız bioklimatik pergola montaj aşamaları ve bu sürecin hangi kısmını kendiniz hazırlayabileceğiniz, hangi adımlarda ekiplerimizin devreye girdiğidir.

Table of contents

Montaj öncesi hazırlık ve gereklilikler

Montaj gününü kısaltan şey, keşiften önce netleşen birkaç karardır. Ekiplerimiz sahaya geldiğinde zemin, elektrik ve erişim hazırsa iş tek güne sığar; eksikler varsa süre uzar. Aşağıdaki kontrol listesi, evrakları ve fiziksel koşulları önceden hazırlamanız için pratik bir çerçeve sunar.

  • Uygulama alanı ve ölçüler: Toplam açıklık, derinlik ve serbest yükseklik; ayakların oturacağı zeminin türü (beton, seramik, ahşap deck, toprak).
  • Zemin durumu: Ayak ankrajı için sağlam ve düz bir taşıyıcı zemin; gerekiyorsa beton temel veya güçlendirme ihtiyacının önceden konuşulması.
  • Elektrik altyapısı: Motor, aydınlatma ve sensörler için uygun bir besleme noktası; kablo güzergâhının ve priz/kumanda kutusu yerinin planlanması.
  • Su tahliyesi: Yağmur suyunun yönlendirileceği gider veya tahliye noktasının belirlenmesi.
  • İzin ve bina bağlantısı: Cepheye bağlantı yapılacaksa, binanın ısı ve su yalıtımına dikkat; belediyeden bildirim veya proje onayı gerekip gerekmediğinin sorulması.
  • Erişim: Malzeme taşıma yolu, kat yüksekliği, vinç veya asansör ihtiyacı.

Bu maddelerin çoğu son kullanıcının önceden çözebileceği hazırlık işleridir. Elektrik hattının fiili çekimi ve statik gerektiren temel işleri ise yetkili kişilere aittir; bu ayrımı yazının ilerleyen bölümünde net bir eşik olarak ele alıyoruz.

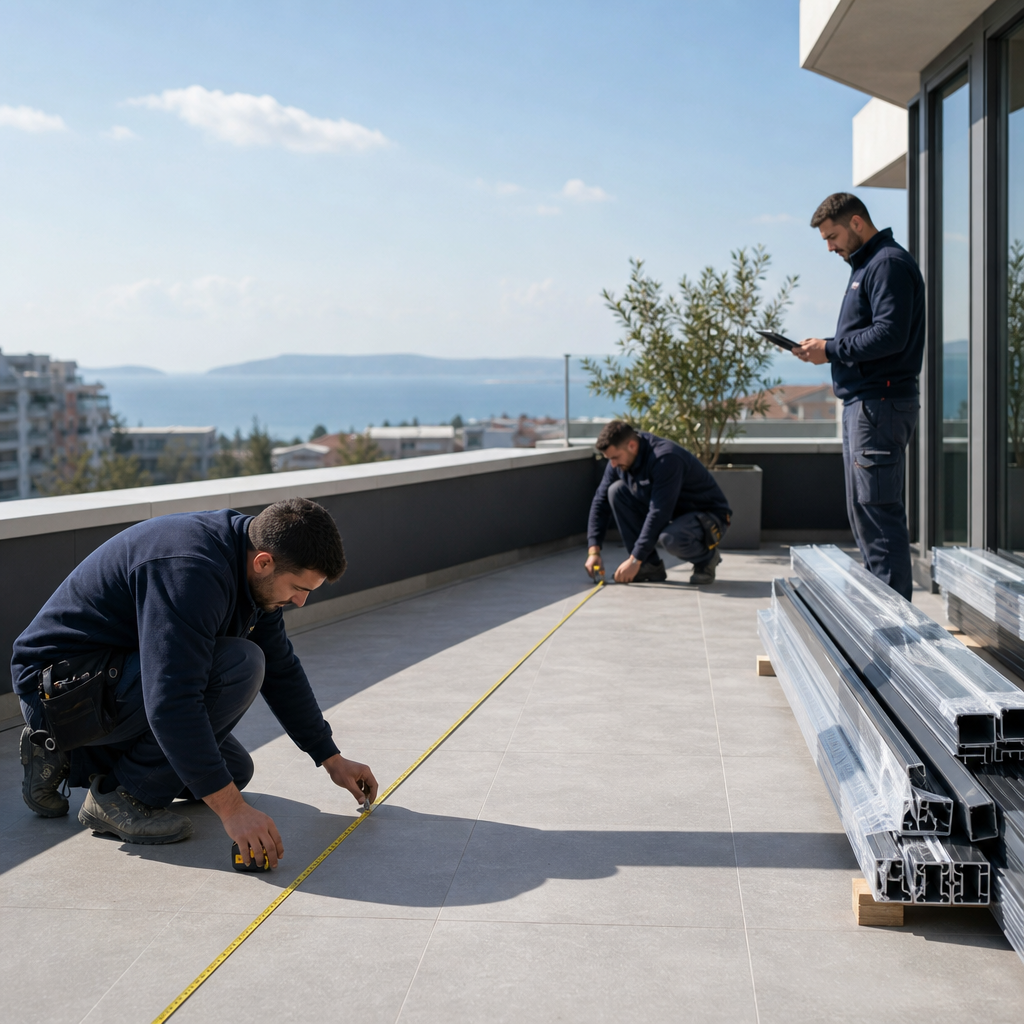

Teras üzerinde biyoklimatik pergola montajı öncesi ölçü ve keşif yapan teknik ekip

Bioklimatik pergola montaj aşamaları

Aşağıdaki sıralama, alüminyum sistem üreticilerinin montaj mantığından ve sahadaki uygulama pratiğinden türetilmiş marka bağımsız bir iskelettir. Sizin sistem markanıza göre bağlantı detayları değişse de aşamaların sırası genellikle aynıdır.

  1. Keşif ve planlama: Ölçü, kot kontrolü, ayak yerleşimi, su tahliye yönü ve elektrik güzergâhının kağıt üzerinde netleştirilmesi. Bu adım, sonraki tüm aşamaların hata payını belirler.
  2. Zemin ve taşıyıcı altyapı hazırlığı: Ayakların oturacağı noktaların işaretlenmesi; zemine göre kimyasal veya mekanik dübel ile ankraj planlaması, gerekiyorsa beton temel hazırlığı.
  3. Ana taşıyıcı konstrüksiyonun montajı: Ayakların dikilmesi, üst kirişlerin ve çerçeve profillerinin birleştirilerek terazisinin ve gönyesinin ayarlanması.
  4. Lamel (kanat) sisteminin montajı: Hareketli lamellerin çerçeveye yerleştirilmesi, dönme mekanizmasının bağlanması ve açılıp kapanma açılarının mekanik olarak ayarlanması.
  5. Drenaj ve su tahliyesi: Çerçeve içindeki su kanallarının, iniş borularının ve ayak içi tahliye hattının bağlanması; suyun planlanan gidere yönlendirilmesi.
  6. Motor, kablolama ve otomasyon: Motorun montajı, kabloların koruma borusu içinden çekilmesi, kumanda kutusunun bağlanması; varsa yağmur ve rüzgâr sensörleri ile uzaktan kumanda/akıllı senaryo entegrasyonu. Fiili elektrik besleme bağlantısı yetkili elektrikçi işidir.
  7. Fonksiyon testleri ve teslim: Lamellerin tam açılıp kapandığının, drenajın çalıştığının ve sensörlerin doğru tepki verdiğinin test edilmesi; ince ayar, temizlik ve kullanıcıya kullanım ile bakım bilgisinin aktarılması.

Biyoklimatik sistemler için sunduğumuz montaj, otomasyon ve teknik servis kapsamı bu yedi aşamayı tek elden yürütür; mekanik kurulum, otomasyon ve test aynı ekip organizasyonu içinde koordine edilir. Sertifikalı ekiplerle çalışmamızın nedeni de budur: adım sırası, ankraj ve drenaj gibi kritik noktaların standartlaştırılması için pergola montaj eğitimi ve sertifikasyon programımız montajcı ağını aynı prosedüre bağlar.

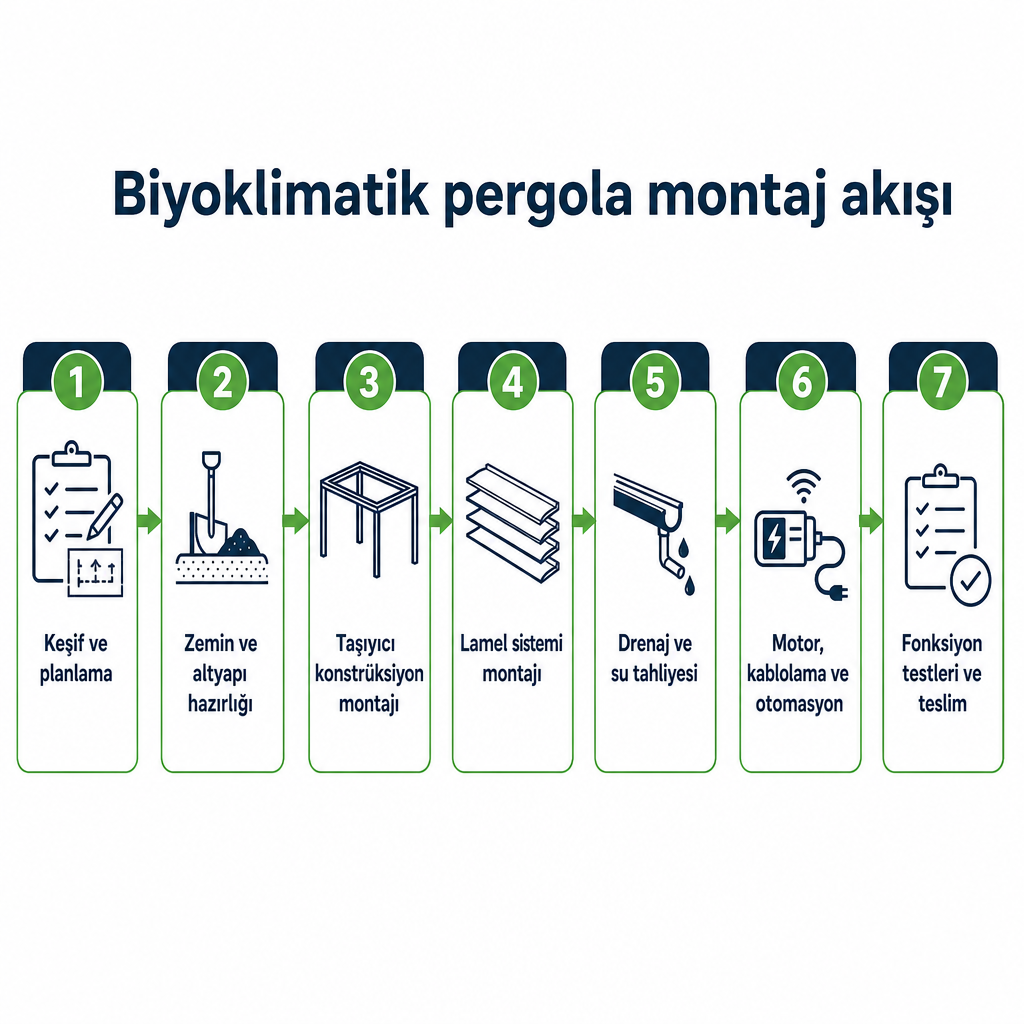

Biyoklimatik pergola montajının yedi aşamasını gösteren süreç diyagramı

Sık yapılan hatalar ve sorun giderme

Sahada karşılaştığımız aksaklıkların çoğu tek bir kaynaktan gelir: aşamaların sırasının bozulması. Aşağıdaki noktalar, hem son kullanıcının hazırlıkta dikkat etmesi gereken hem de montaj sonrasında en çok sorulan konuları kapsar.

  • Terazi ve gönye hatası: Ayaklar tam düşey ve çerçeve tam yatay değilse lameller eşit kapanmaz, su bir tarafta birikir. Çözüm, konstrüksiyon adımında terazi ve gönyenin sabitlemeden önce doğrulanmasıdır.
  • Yanlış ankraj seçimi: Seramik veya zayıf zemine mekanik dübelle sabitleme rüzgâr yükünde gevşer. Zemin türüne göre doğru ankraj kararı keşif aşamasında verilmelidir.
  • Drenajın yön hatası: Su kanalları giderden uzağa eğimlendiğinde çerçeve içinde birikinti oluşur. Tahliye yönü, motor ve lamel montajından önce kesinleşmelidir.
  • Kablo ve sensör hataları: Kablonun koruma borusu olmadan çekilmesi ya da düşük IP korumalı ekipman kullanımı dış mekânda arıza üretir. Yağmur sensörü yanlış konumlandığında lameller gereksiz kapanır.
  • Lamel açının yanlış ayarı: Kapanma açısı tam sızdırmaz noktaya getirilmezse yağmurda içeri su geçer. Bu, teslim öncesi test adımında düzeltilir.

Lamel takıldığında, motor tepki vermediğinde veya su sızdırmasında sorun genellikle mekanizma ayarı, sensör konumu veya drenaj kaynaklıdır. Bu tür durumları sistematik ele almak için teknik servis ve garanti süreçlerimiz arıza bildiriminden çözüme kadar kayıt altında yürütülür.

Kendiniz yapabilecekleriniz ve devreye girdiğimiz teknik eşik

Bu bölüm kılavuzun asıl karar noktasıdır: neyi güvenle kendiniz hazırlayabilirsiniz, hangi işler yetki ve sorumluluk gerektirir.

Kendiniz güvenle yapabilecekleriniz genellikle hazırlık işleridir: uygulama alanının ölçülerini not etmek, zeminin türünü ve durumunu tespit etmek, su giderinin yerini belirlemek, elektrikçinize priz ve kumanda kutusu için istediğiniz konumu ve kapasiteyi iletmek, belediyenize bildirim veya proje gerekip gerekmediğini önceden sormak. Bu işler montaj gününü belirgin biçimde hızlandırır.

Yetkili kişiye ait olan işler ise deneme-yanılmaya kapalıdır:

  • Elektrik bağlantısı: Motor, aydınlatma ve sensörlerin sabit tesisata bağlanması; sigorta seçimi, kaçak akım koruması, kablo kesiti ve koruma borusu işleri lisanslı elektrikçi tarafından yapılmalıdır. Siz yalnızca güzergâhı ve konumu planlar, elektrikçiye bilgi verirsiniz.
  • Statik ve ankraj: Cepheye delme ve ankraj, binanın ısı ve su yalıtımına zarar vermeden projeye uygun yapılmalıdır. Büyük açıklıklarda kar ve rüzgâr yükü hesabı gerekir; bu durumlarda mühendislik projesi ve gerekirse belediye onayı devreye girebilir.
  • Mekanik montaj ve otomasyon kalibrasyonu: Konstrüksiyonun terazisi, lamel mekanizması, drenaj ve sensör ayarları birbirine bağlıdır ve sertifikalı ekip işidir.

Devreye girdiğimiz nokta tam da burasıdır. Keşiften teslime kadar süreci tek elden yürütürüz; montaj ve saha operasyonu kapsamında ölçülendirme, ekip planlaması ve saha raporlamasını üstlenir, garanti kayıtlarını dijital sistemde tutarız. Bir sonraki adımınız, alanınızın metrekaresi, istediğiniz otomasyon seviyesi ve saha koşullarını bize iletmek olabilir; buna göre projeye özel bir plan ve teklif hazırlarız.

Sıkça Sorulan Sorular

Biyoklimatik pergola montajı ne kadar sürer?

Standart büyüklükte (yaklaşık 15–25 m²) bir sistemin saha montajı, zemin ve elektrik hazırlıkları tamamsa genellikle 1 iş günü sürer. Karmaşık zemin, uzun elektrik hattı veya cam/tente entegrasyonu varsa 2 iş gününe çıkabilir.

Montaj maliyetini ne belirler?

Toplam metrekare ve açıklık, motor sayısı ve tipi, otomasyon seviyesi (sensör, uzaktan kumanda), ek entegrasyonlar ve saha koşulları maliyeti belirler. Bu nedenle tek liste fiyatı yerine projeye özel teklif veririz.

Elektrik bağlantısını kendim yapabilir miyim?

Hayır. Sabit tesisata bağlantı, sigorta, kaçak akım koruması ve kablolama lisanslı elektrikçi işidir. Siz priz yerini ve kablo güzergâhını planlayıp elektrikçinize iletebilirsiniz.

Biyoklimatik pergola için belediye izni gerekir mi?

Değişir. Belediyeler bazı uygulamalar için bildirim veya proje onayı isterken, kalıcı ve kapalı hacim oluşturan sistemleri yapı ilavesi sayabilir. Uygulama öncesi belediyenize danışmanızı öneririz; süreçte size rehberlik edebiliriz.

Montaj sonrası servis ve garanti nasıl işler?

Motor, lamel mekanizması, drenaj ve sensör kaynaklı sorunlar arıza bildiriminden çözüme kadar kayıt altında ele alınır; garanti kayıtları dijital sistemde tutulur.
