Motorlu pergola kurulumu adımları doğru planlandığında, terasınız veya bahçeniz genellikle 1 iş günü içinde dört mevsim kullanılabilir, uzaktan kumandalı bir yaşam alanına dönüşür; ölçü ve zemin hazırsa konut tipi projeler çoğunlukla tek günde tamamlanırken, büyük ticari uygulamalar 3–5 iş gününe kadar uzayabilir. Toplam yatırımda sistem maliyeti ana kalemi, montaj ve elektrik işçiliği ise ikinci kalemi oluşturur; kesin rakam seçilen profil kalitesi, kanat veya kumaş tipi ve otomasyon markasına göre değişir. Bu rehberde süreci keşiften teslime kadar sahada uygulandığı sırayla, kritik karar noktalarıyla birlikte açıklıyoruz.

İçindekiler

  • Ön Hazırlık: Zaman, Maliyet ve Beklenen Sonuç
  • Kuruluma Başlamadan Önce Kontrol Listesi
  • Motorlu Pergola Kurulumu Adımları
  • Sık Yapılan Hatalar ve Çözüm Önerileri
  • Ne Zaman DIY, Ne Zaman Profesyonel Kurulum?
  • Sıkça Sorulan Sorular

Ön Hazırlık: Zaman, Maliyet ve Beklenen Sonuç

Motorlu pergola kurulumu; doğru keşif, sağlam ankraj ve güvenli elektrik bağlantısı gerektiren teknik bir süreçtir. Aynı gün içinde taşıyıcı dikmeler, kirişler, drenaj kanalları, motor ve kumanda sistemi, su tahliyesi ve nihai testler sırayla tamamlanır. Bu nedenle süre tahmini yalnızca montaj saatine değil, zeminin ne kadar hazır olduğuna bağlıdır.

Standart konut tipi bir sistem, zemin ve ölçüler hazırsa genellikle 1 iş gününde monte edilir. Büyük ticari projelerde saha hazırlığı, çoklu motor montajı, sensör entegrasyonu ve testler nedeniyle süre 3–5 iş gününe çıkar. Maliyet tarafında sabit bir fiyat vermek doğru olmaz: profil kalitesi, kanat veya kumaş tipi ve otomasyon markası ana belirleyicilerdir. Bütçe planı için Pergola Montaj Fiyatları rehberimizden yararlanabilirsiniz.

Beklenen sonuç net: doğru montaj ve periyodik bakımla motorlu pergola, rüzgâr, yağmur ve güneş yüklerine karşı uzun ömürlü bir dış mekân sistemi hâline gelir. Bu ömrü belirleyen tek şey ürün kalitesi değil, ankrajın sağlamlığı, drenajın doğru eğimi ve elektrik hattının güvenliğidir.

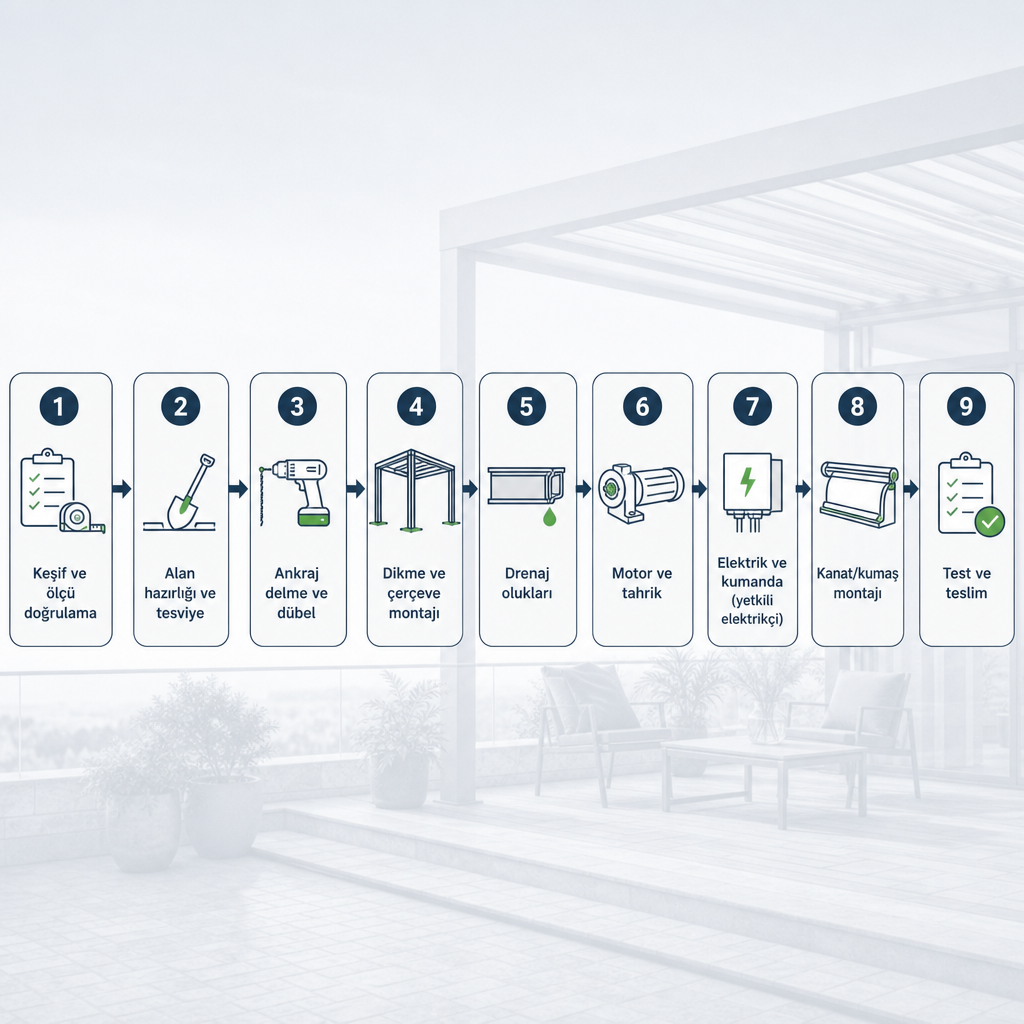

Motorlu pergola kurulumunun dokuz aşamasını sırayla gösteren süreç şeması
Motorlu Pergola Kurulumu Süreç Akışı

Kuruluma Başlamadan Önce Kontrol Listesi

Sahadaki en pahalı hatalar montaj sırasında değil, hazırlık atlanınca ortaya çıkar. Kuruluma geçmeden önce aşağıdaki beş başlığın tamamının sağlandığını doğrulamak gerekir.

  • Montaj alanı ve zemin: Pergolanın kurulacağı yüzeyin (beton döşeme, çelik konstrüksiyon, sağlam duvar) taşıma kapasitesi kontrol edilmeli; alan, pergola ölçüsü artı çalışma payı kadar boşaltılmalı, zemindeki eğim ve boşluklar gözden geçirilmelidir.
  • Ölçü ve proje doğrulama: Üretici projesindeki eksen aralıkları ile dikme-kiriş ölçüleri sahada tekrar ölçülerek doğrulanmalı; motor, drenaj ve hareketli kanatların yerleşimi kapı-pencere açıklıkları ve yağmur tahliyesi dikkate alınarak planlanmalıdır.
  • Elektrik altyapısı: Motorlu pergola için ayrı bir hat, uygun sigorta ve kaçak akım rölesiyle korunmuş bir besleme noktası öngörülmeli; kumanda ünitesi, sensörler ve olası aydınlatma için kablo güzergâhları önceden belirlenmeli, kabloların dışarıda açıkta kalmaması sağlanmalıdır.
  • İzinler ve güvenlik: Yapıya ankraj yapılan uygulamalarda yerel imar ve yönetmelik gereklilikleri (cephe müdahalesi, ortak alan kullanımı) kontrol edilmeli; çalışma alanında düşme, çarpma ve elektrik çarpması riskleri için kişisel koruyucu donanım hazır bulundurulmalıdır.
  • Takım ve ekip: Üretici montaj talimatı, parça listesi, tork anahtarı, darbeli matkap, kimyasal veya mekanik ankraj elemanları ve temel el aletleri hazır olmalı; en az iki kişilik eğitimli montaj ekibi ve elektrik bağlantıları için yetkili bir elektrikçi planlamaya dâhil edilmelidir.

Bu kontrol listesi tek bir amaca hizmet eder: montaj günü sürprizle karşılaşmamak. Özellikle ölçü doğrulama ve elektrik altyapısı, sonradan düzeltilmesi en zahmetli iki kalemdir.

Motorlu Pergola Kurulumu Adımları

Aşağıdaki sıra, sahada uygulanan gerçek montaj akışını yansıtır. Adımlardan sadece biri (elektrik ve kumanda bağlantıları) yetkili elektrikçiye ait olduğu için ayrıca işaretlenmiştir.

1. Keşif ve Ölçü Doğrulama

Projede verilen net ölçüler, aks aralıkları ve yükseklikler lazer metre veya şerit metre ile sahada tekrar kontrol edilir. Taşıyıcı yüzeyde çatlak, boşluk veya zayıf bölge tespit edilirse ankraj noktaları buna göre revize edilir. Bu adım atlanırsa sonraki tüm ölçüler kayar.

2. Montaj Alanının Hazırlanması

Çalışma alanı montajı rahatlatacak şekilde boşaltılır; örneğin 3×4 m bir pergola için yaklaşık 5×5 m boş alan idealdir. Zemin, su birikmesini önleyecek şekilde eğimlendirilmiş olmalı, gerekiyorsa lokal tesviye yapılmalıdır. Toz ve gevşek parçalar temizlenerek ankraj kimyasalı ve dübelleri için sağlam bir yüzey oluşturulur.

3. Ankraj Noktalarının İşaretlenmesi ve Delinmesi

Dikme taban plakalarının şablonu kullanılarak ankraj deliklerinin yerleri işaretlenir. Delikler, üreticinin belirttiği çap ve derinlikte açılır; zemin montajlarında drenaj için gerekiyorsa çakıl tabakası hazırlanır. Kimyasal dübel veya genleşme ankrajları talimata göre yerleştirilir ve kürlenmesi için bekleme süresi tanınır.

4. Taşıyıcı Dikmelerin Montajı

Dikmelerin altına taban plakası takılır ve ankrajlara bağlanarak sabitlenir. Her dikme su terazisi ile tüm yönlerde kontrol edilerek düşey eksende hizalanır; postlar arası açıklık, çoğu sistemde en fazla 3 mm toleransla korunmalıdır. Çerçeve tamamlanana kadar geçici destekler kullanılabilir.

5. Ana Kiriş ve Çerçevenin Kurulması

Ana taşıyıcı kirişler, dikmelere özel bağlantı plakaları ve civatalarla bağlanır; tork değerleri üretici talimatına göre sıkılır. Çapraz kirişler ve kanat raylarını taşıyacak profiller, projedeki eksen aralıklarına göre monte edilir ve teraziyle kontrol edilir. Çerçeve tamamlandığında yapının kare ve dik açılı olduğu köşegen ölçüleriyle doğrulanır.

6. Drenaj Kanalları ve Olukların Montajı

Yağmur suyunu toplayan oluk ve dikey inişler, çerçevenin çevresine talimata göre monte edilir. Bu aşamada dikmelerin çizilmemesi ve sızdırmazlık elemanlarının zarar görmemesi için koruma bantları kullanılır. Oluk eğimleri ve birleşim noktalarındaki contalar, suyu pergoladan uzaklaştıracak şekilde kontrol edilir.

7. Motor ve Mekanik Tahrik Sistemlerinin Yerleştirilmesi

Hareketli kanatları veya kumaşı süren tahrik milleri ve aktarma elemanları (dişli, zincir, ray arabaları) üretici şemasına göre monte edilir. Motor çoğu sistemde ana kiriş veya dikme içine gömülü konumlandırılır; kablo güzergâhı güç kaynağına en yakın dikme üzerinden geçirilerek dışarıda sarkma engellenir. Motor milinin yönü ve boşlukları test prosedürüne göre kontrol edilir, gerekirse yön ayarı yapılır.

8. Elektrik ve Kumanda Bağlantıları (Profesyonel Müdahale Noktası)

Bu adım yetkili elektrikçi tarafından yapılmalıdır. Motor, kontrol ünitesi ve varsa LED aydınlatma kabloları, üretici etiketlerine göre doğru soketlere bağlanır. Hat, uygun sigorta ve kaçak akım rölesi ile korunur; kablolar dikme içinden geçirilerek dışarıda açıkta kablo bırakılmaz. Uzaktan kumanda veya duvar butonu kontrol ünitesiyle eşleştirilir; açma-kapama yönleri test edilerek doğru çalıştığı doğrulanır.

9. Hareketli Kanatlar veya Kumaş Panellerin Montajı

Kanatlı (louvre) sistemlerde kanat rayları önce kirişlere sabitlenir, ardından kanatlar tek tek raylara yerleştirilir. Katlanır veya sürmeli kumaşlı sistemlerde taşıyıcı arabalar, kumaş profilleri ve germe elemanları sırasıyla monte edilir ve kumaş gerginliği ayarlanır. Kanatlar veya kumaş, tam açık ve tam kapalı konumda test edilerek sürtme, sıkışma veya boşluk olup olmadığı kontrol edilir.

10. Test, Ayar ve Teslim

Sistem, tam açma ve tam kapama döngüsünde birkaç kez çalıştırılarak motor yükü, hareket hızı ve son konumlar test edilir. Yağmur altında veya simüle edilmiş su testiyle oluk ve birleşim noktalarından sızıntı olup olmadığı kontrol edilir. Son olarak kullanıcıya kumanda kullanımı, temel temizlik ve periyodik bakım aralıkları hem sözlü hem yazılı olarak aktarılır. Teslim sonrası bakım ve garanti süreçlerini satış sonrası servis ve bakım hizmetimiz kapsamında kayıt altında yönetiyoruz.

Sık Yapılan Hatalar ve Çözüm Önerileri

Sahada tekrar eden hataların çoğu, tek tek küçük görünse de sistemin ömrünü doğrudan kısaltır. En kritik beş tanesi ve çözümleri şöyle:

Hata Sonucu Çözüm
Proje ölçülerine uymadan montaj Kanatlarda sıkışma veya boşluk Montaj öncesi ve sonrası eksen ölçülerini kontrol edin; tolerans aşıldıysa bağlantı noktalarını revize edin
Zayıf ankraj ve yetersiz zemin Rüzgâr yükünde gevşeme Gerektiğinde kimyasal ankraj kullanın, üretici çap ve derinliğinden sapmayın
Elektriğin ehliyetsiz yapılması Çarpma, yangın riski ve garanti kaybı Motor ve kumanda bağlantılarını yetkili elektrikçi yapmalı, sigorta ve kaçak akım eklenmeli
Kabloların açıkta bırakılması UV ve su nedeniyle erken arıza Kabloları dikme-kiriş içinden geçirin, geçişlerde kablo rakoru kullanın
Drenajın ihmali Su birikmesi ve iç mekâna sızma Oluk eğimlerini terazi ile kontrol edin, testte su akışını gözleyin

Bu hataların ortak paydası, montaj hızını doğrulamanın önüne koymaktır. Her adımın ardından yapılan kısa bir kontrol, sonradan sökülüp yeniden yapılacak işlerin önüne geçer. Aynı disiplini benzer sistemlerde de uyguluyoruz; örneğin biyoklimatik pergola sistemleri sayfamız otomasyon ağırlıklı kurulumlar için bu mantığı ayrıntılandırır.

Ne Zaman DIY, Ne Zaman Profesyonel Kurulum?

Bu rehber motorlu pergola kurulumu adımlarını anlamanız içindir; fiilî kurulumun özellikle elektrik ve statik açısından profesyonel ekiplerce yapılması önemlidir. Karar noktasını netleştirmek gerekirse iki senaryo ayrışır.

Kendin yap yaklaşımı yalnızca sınırlı durumlarda mantıklıdır: fabrikadan hazır kit hâlinde gelen, yalnızca ankraj ve temel montaj gerektiren küçük sistemlerde; zemini tamamen hazır, ankraj noktaları net ve basit besleme gerektiren uygulamalarda; kullanıcı el aletleri, matkap ve ölçüm konusunda deneyimliyse. Bu senaryolarda dahi elektrik bağlantıları için yetkili elektrikçi desteği alınmalıdır.

Profesyonel kurulum ise şu durumlarda zorunludur: yapıya ankrajlanan, büyük açıklık geçen veya yoğun rüzgâr yüküne maruz sistemler; birden fazla motor, yağmur-rüzgâr sensörü veya bina otomasyonu entegrasyonu içeren karmaşık pergolalar; restoran, kafe ve ticari alanlar gibi güvenlik ve mevzuat nedeniyle sertifikalı montaj ve kayıtlı servis beklenen projeler.

Keşif, montaj, otomasyon ve satış sonrası servis süreçlerini uçtan uca yöneten sürece odaklı bir yapıyla çalışmak, pergolanın ömrü ve güvenliği açısından belirleyicidir. Biz bu süreci standartlaştırılmış, kayıtlı ve denetlenebilir bir hizmet olarak pergola montaj ve saha operasyonu kapsamında yürütür, teknik servis ve garanti tarafını ise pergola teknik servis ve garanti süreçlerimizle birlikte ele alırız.

Sıkça Sorulan Sorular

Motorlu pergola kurulumu kaç gün sürer?

Ölçü ve zemin hazır olan konut tipi projelerde kurulum çoğunlukla 1 iş gününde tamamlanır; büyük ticari uygulamalarda saha hazırlığı, montaj, elektrik ve testlerle birlikte 3–5 iş gününe kadar uzayabilir.

Her zemine motorlu pergola kurulabilir mi?

Taşıma kapasitesi düşük, çürük veya çatlak yüzeylere doğrudan ankraj önerilmez. Böyle durumlarda ek bir çelik karkas veya güçlendirilmiş beton plak üzerinde pergola konumlandırılır.

Elektrik bağlantısı nasıl hazırlanmalı?

Motor ve kumanda için ayrı bir hat, uygun sigorta ve kaçak akım koruması ile planlanmalıdır. Kablolar dikme ve kiriş içinden geçirilerek üretici talimatına göre yetkili elektrikçi tarafından bağlanmalıdır.

Bakım periyodu ne olmalı?

Yılda en az bir kez kanat rayları, drenaj kanalları, ankraj noktaları ve elektrik bağlantıları kontrol edilmeli; hareketli parçalar temizlenmeli ve üretici öneriyorsa yağlanmalıdır.

Garanti bozulmaması için nelere dikkat edilmelidir?

Montajın üretici talimatına uygun yapılması, elektrik işlerinin yetkili kişilerce gerçekleştirilmesi ve sistemin kullanıcı müdahalesiyle modifiye edilmemesi, garanti kapsamının korunması için temel şartlardır.
